La eléctrica tiene listo el calendario de sus ciclos combinados en Compostilla II hasta el 2011
Endesa empleará a mil obreros desde marzo en el inicio de sus ciclos de gas
La inversión en las dos nuevas plantas superará los 300 millones, más de 50 para la obra civil

ponferrada
Endesa pretende iniciar en tres meses, en marzo del año que viene, la construcción de los dos primeros ciclos de gas en su complejo de Compostilla II, en Cubillos del Sil. Esa es la fecha fijada ya en el calendario de ejecuciones de la eléctrica si como está previsto, tanto las administraciones central como autonómica aportan en enero las dos últimas licencias medioambientales que precisa el desarrollo del proyecto.

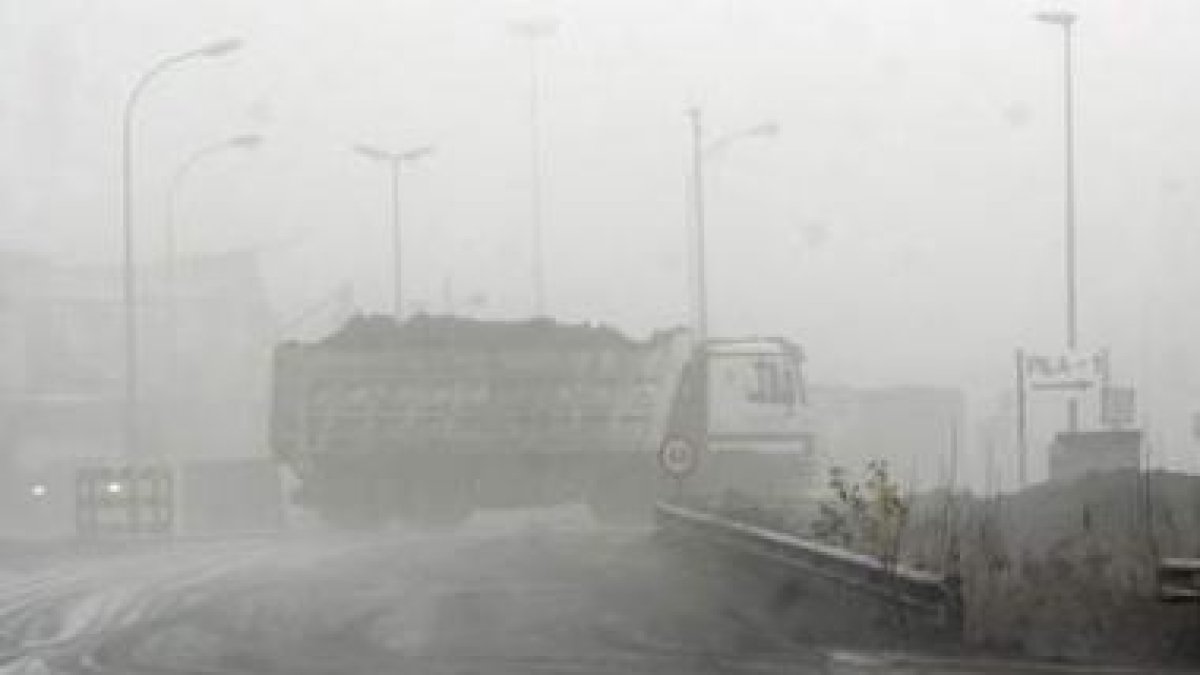

A partir de la puesta en marcha de los trabajos, la compañía tiene previsto emplear en la obra civil y en las instalaciones técnicas de las nuevas plantas gasísticas hasta a un millar de trabajadores en los «picos» de la construcción -”muchos meses-”. Desde el punto de vista socioeconómico, la materialización del proyecto será especialmente relevante para toda la comarca berciana en los actuales tiempos de crisis, puesto que las obras de los ciclos de gas se prolongarán hasta el año 2011, fecha prevista para su entrada en funcionamiento.
Endesa invertirá en las dos plantas de generación eléctrica con gas algo más de 300 millones de euros, y las obras en cada una de ellas correrán prácticamente en paralelo. Así lo confirmó a este periódico el director de Endesa en Ponferrada, Alfredo García Aránguez, que precisó que sólo en lo que es la obra civil se invertirán del orden de cincuenta millones de euros.
La ejecución de los dos nuevos grupos, de 400 Mw de potencia cada uno, está contratada ya desde hace algún tiempo al consorcio formado por las empresas Acciona, Mitsubishi, Cobra e Initec.
Precisamente esta semana la compañía Enagas ha iniciado los últimos expedientes para la ampliación del gasoducto. La conducción tiene en estos momentos su punto final en Castropodame, y llegará hasta Villafranca del Bierzo, pasando por Cubillos o Cabañas entre otros municipios de calado industrial.
La puesta en marcha a mediados del 2011 de los ciclos de gas elevarán la potencia de generación total de Compostilla II hasta los 2.000 Mw -”ahora suma 1.200 en sus cuatro grupos de carbón-”. Esta capacidad reforzará todavía más el papel de la térmica berciana dentro del espacio nacional de producción eléctrica. En el plan de inversiones de Endesa para el año que viene, con un volumen económico lógicamente mucho menor, pero también de relevancia, figuran otras dos actuaciones en el marco de Compostilla II.
Una de ellas será la ampliación del actual parque de carbones de la térmica. Fundamentalmente para convertir la zona en la que ahora mismo se trabaja de forma absolutamente manual en un parque mecanizado y automatizado. En el calendario de intervenciones en el complejo termoeléctrico de Cubillos también se prevé la mejora inmediata del sistema de vertidos de las aguas residuales al arroyo de Los Barredos, convirtiéndolo en mucho más eficaz que el actual.
